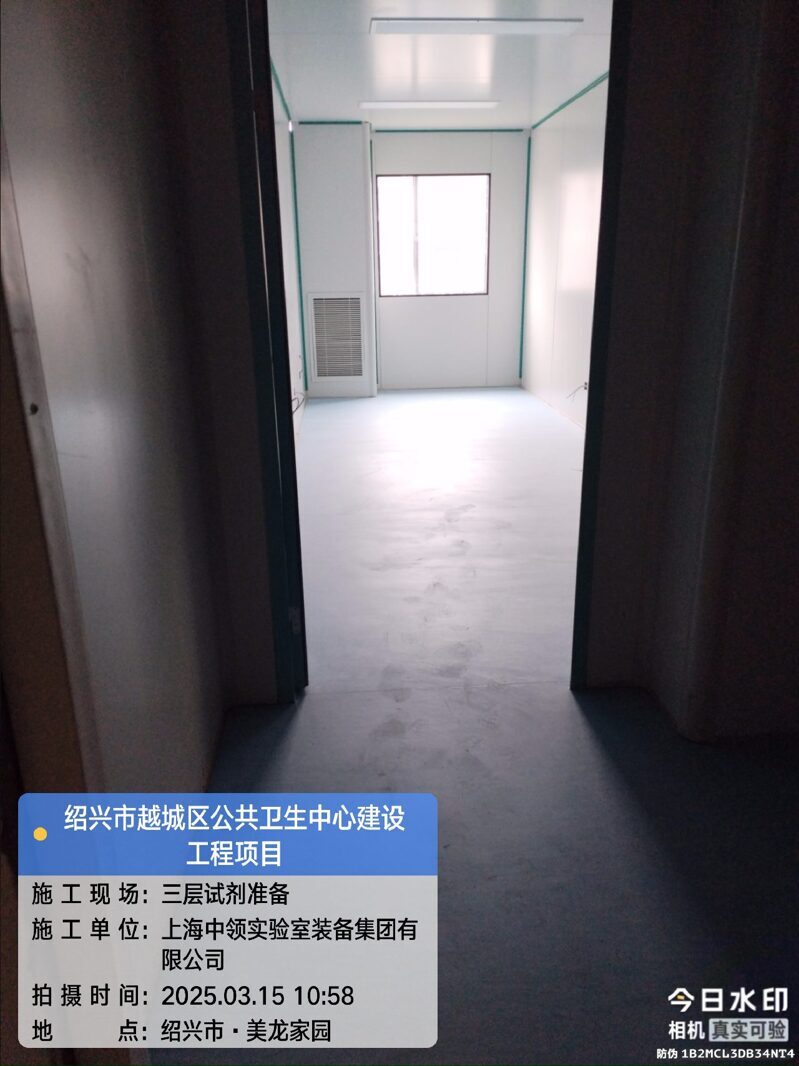

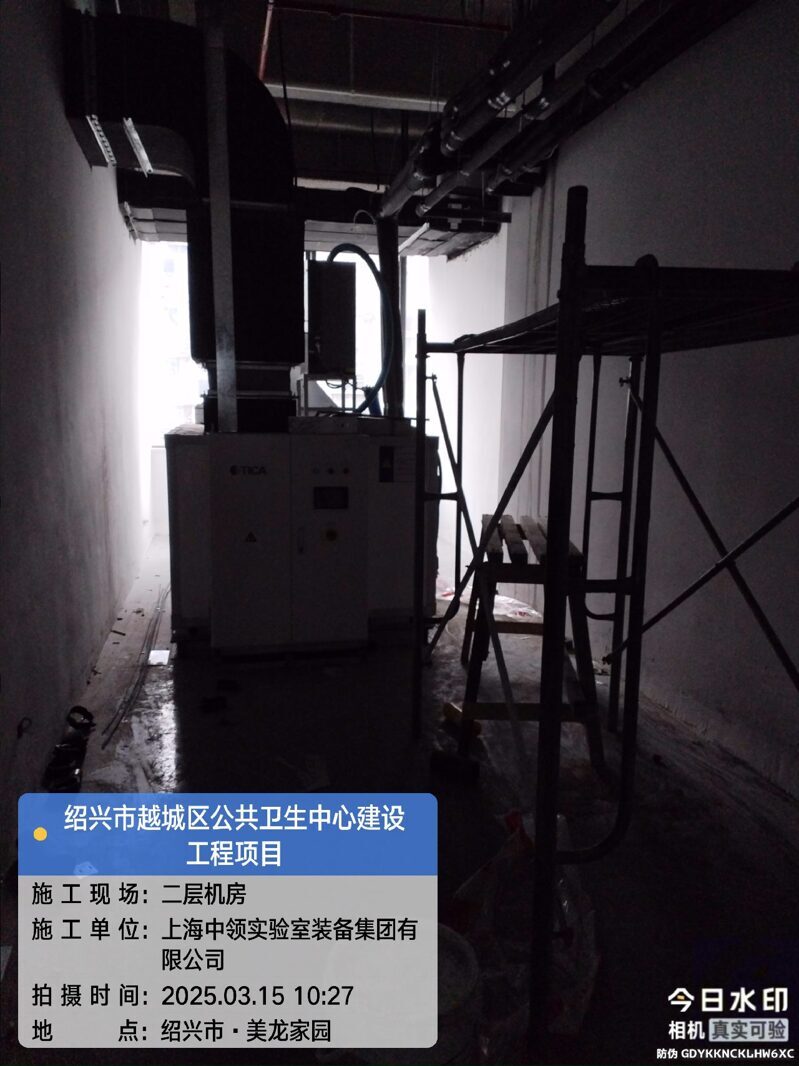

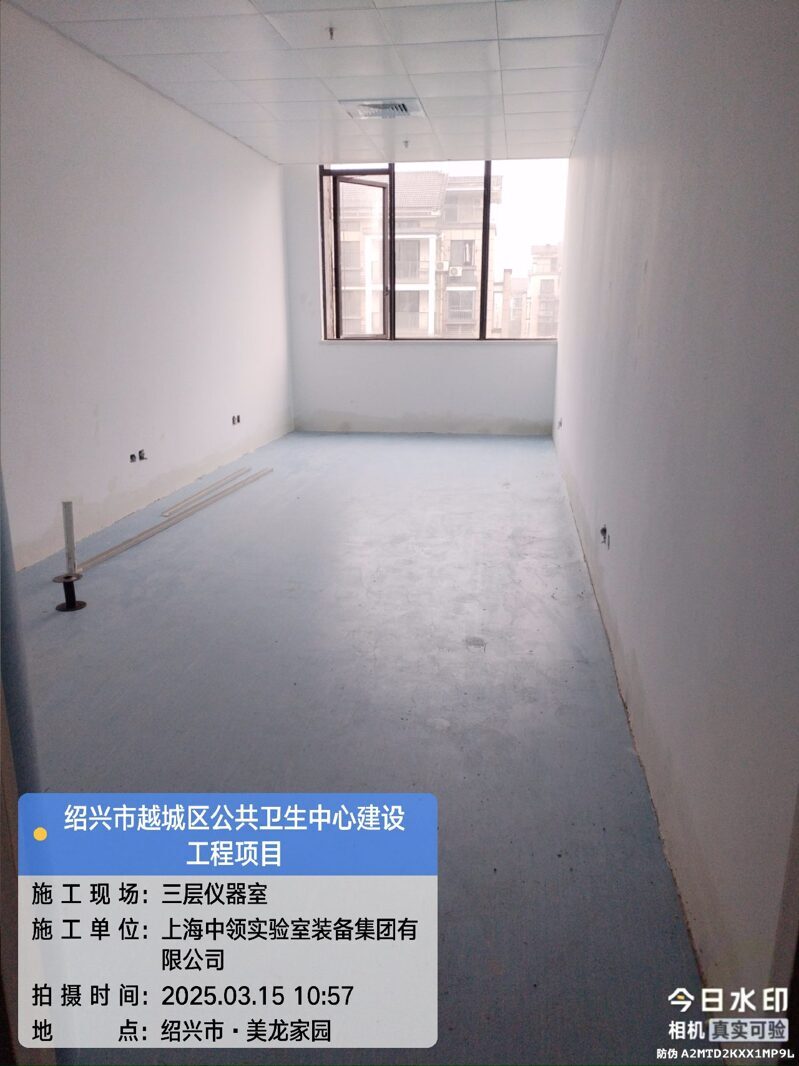

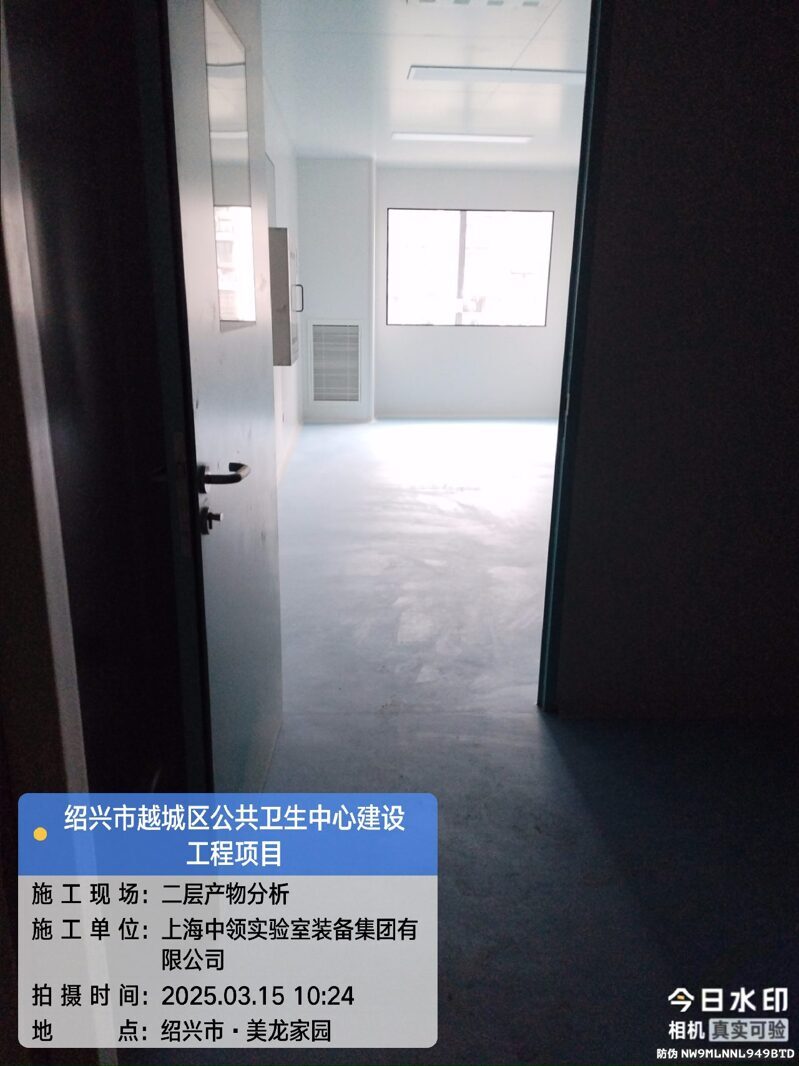

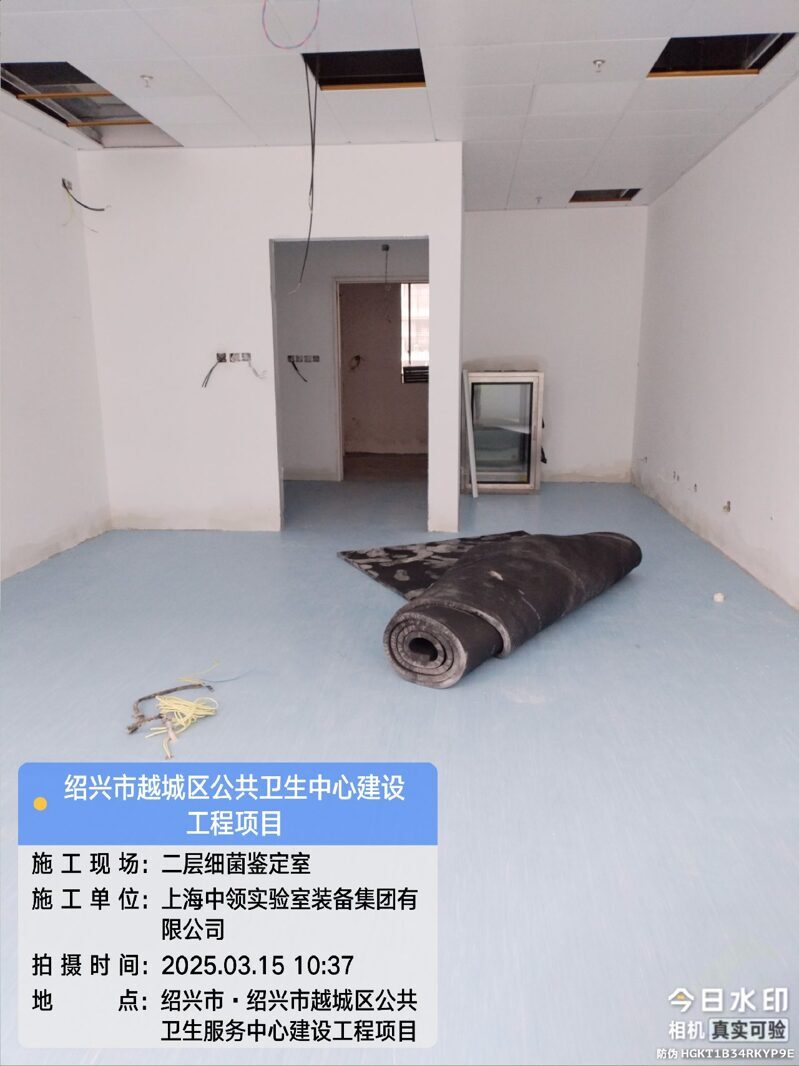

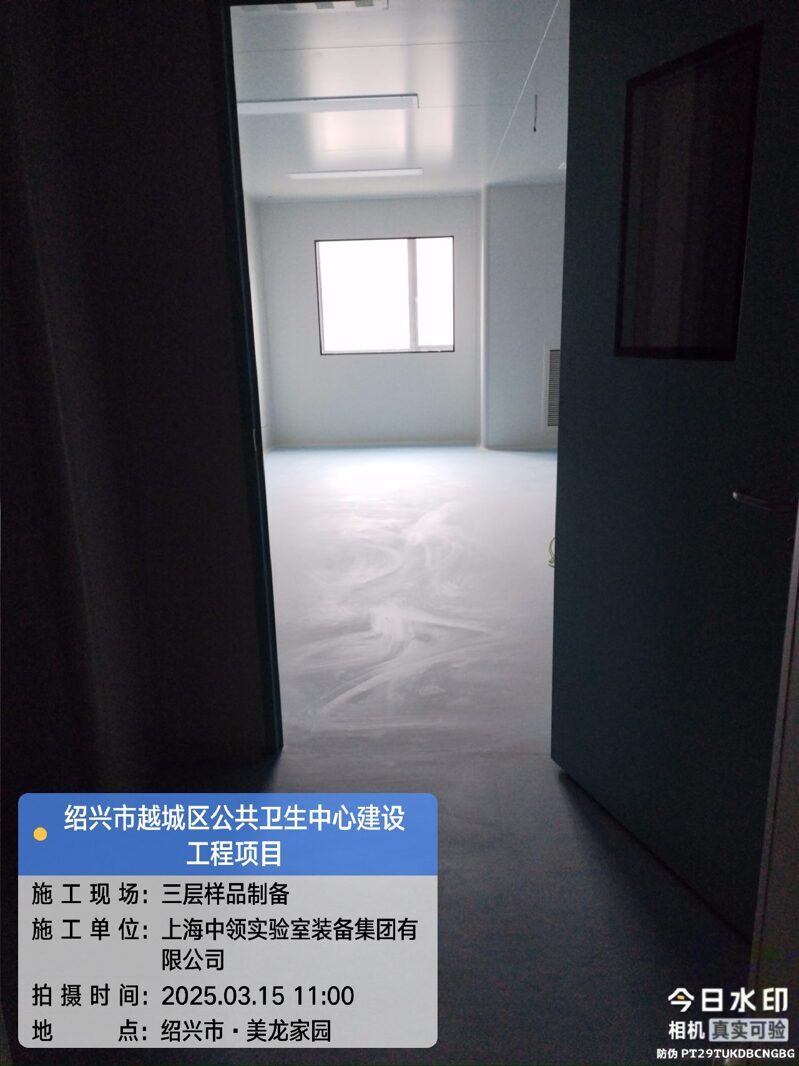

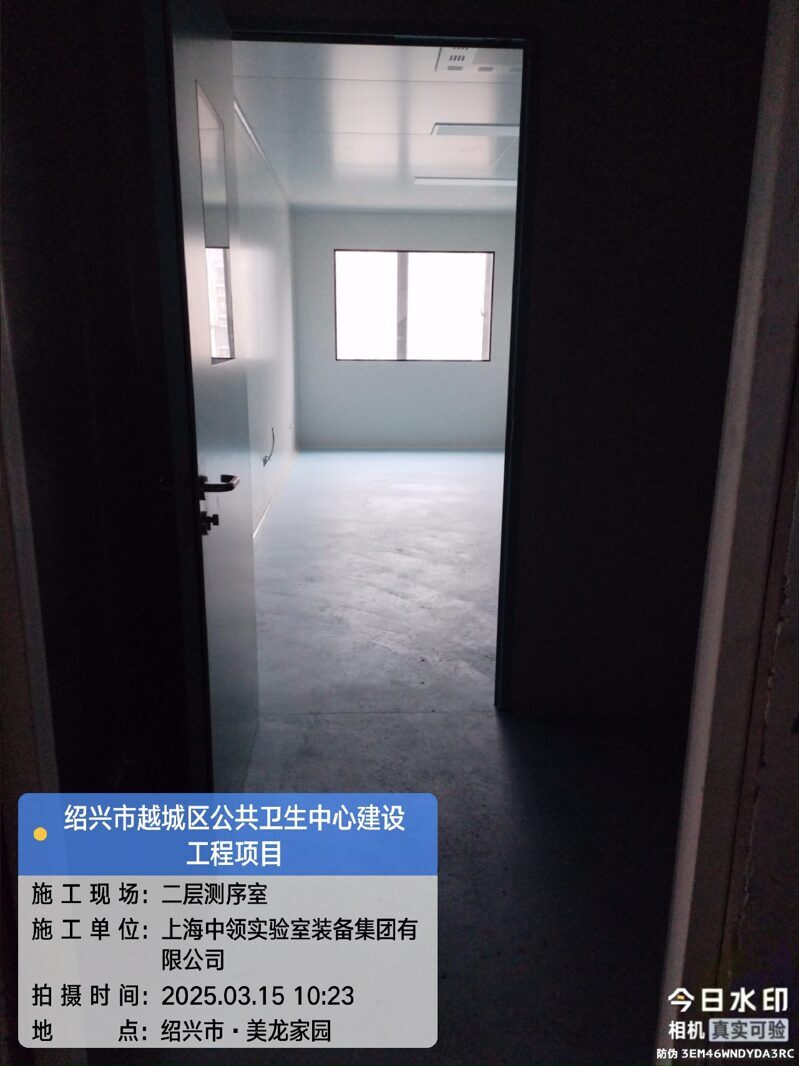

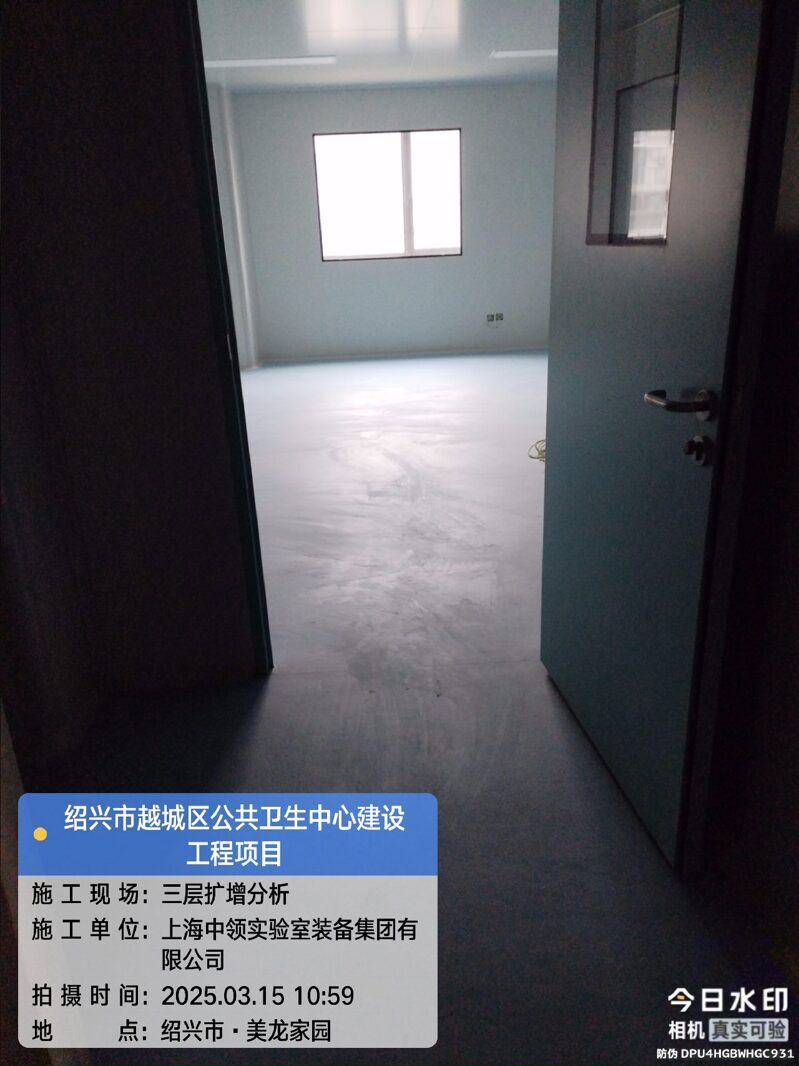

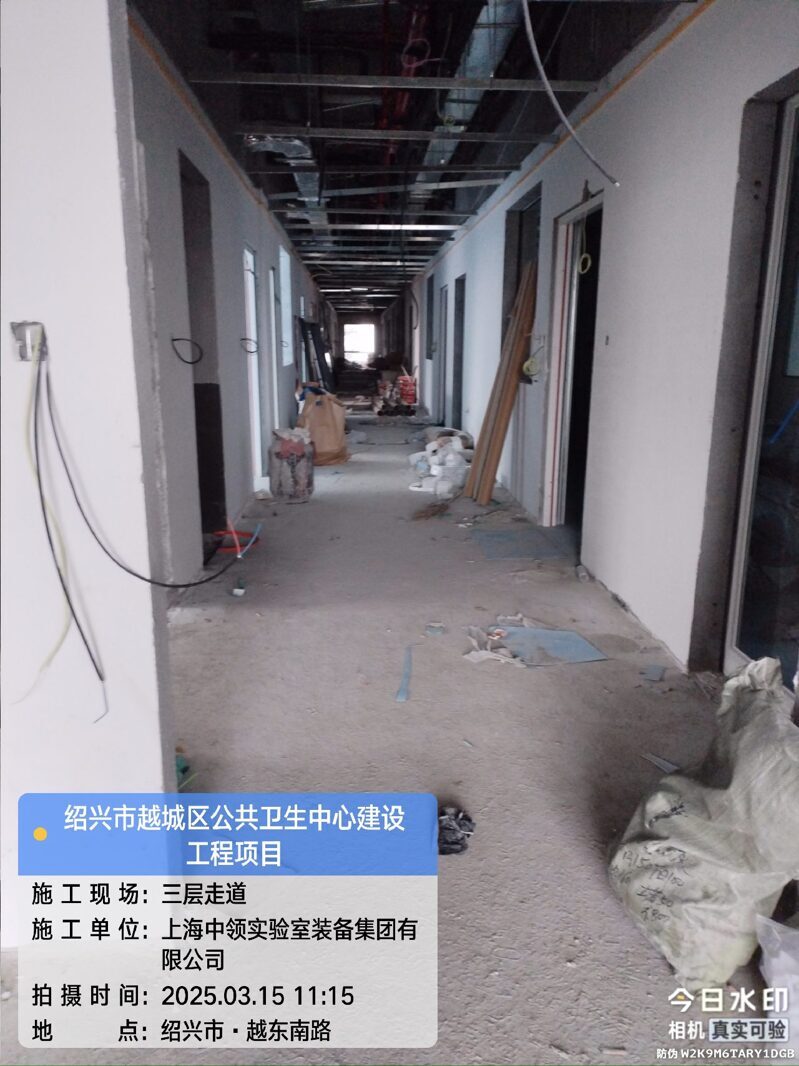

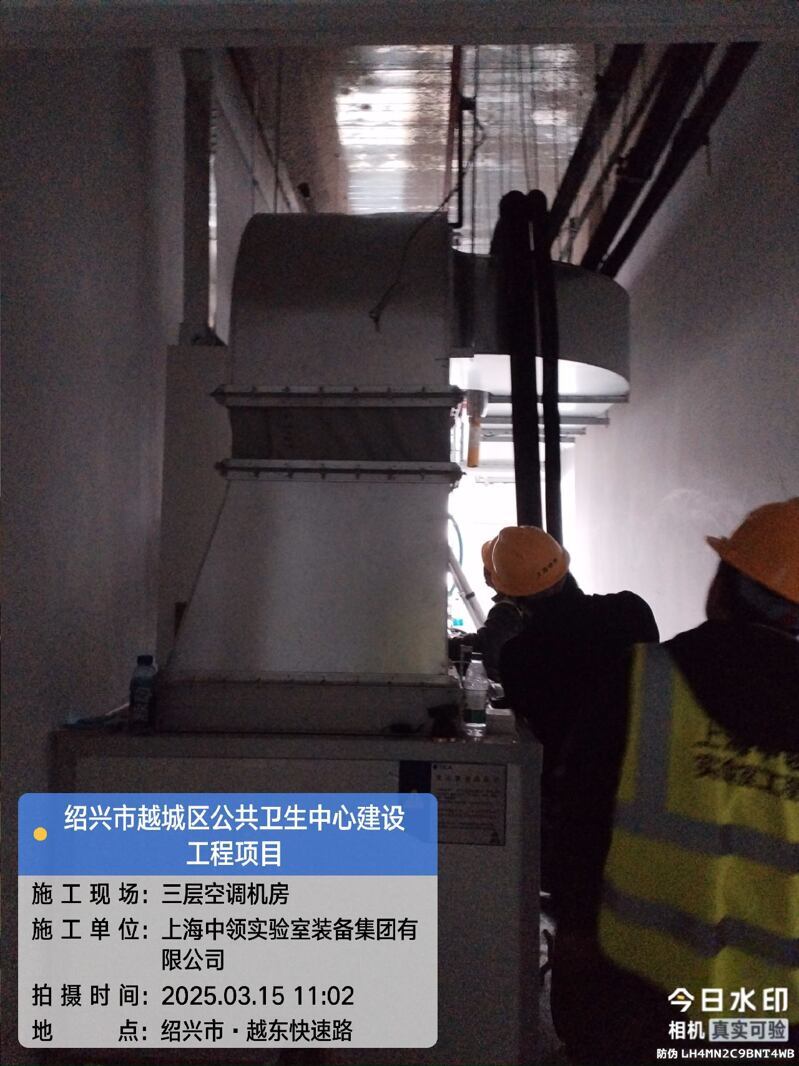

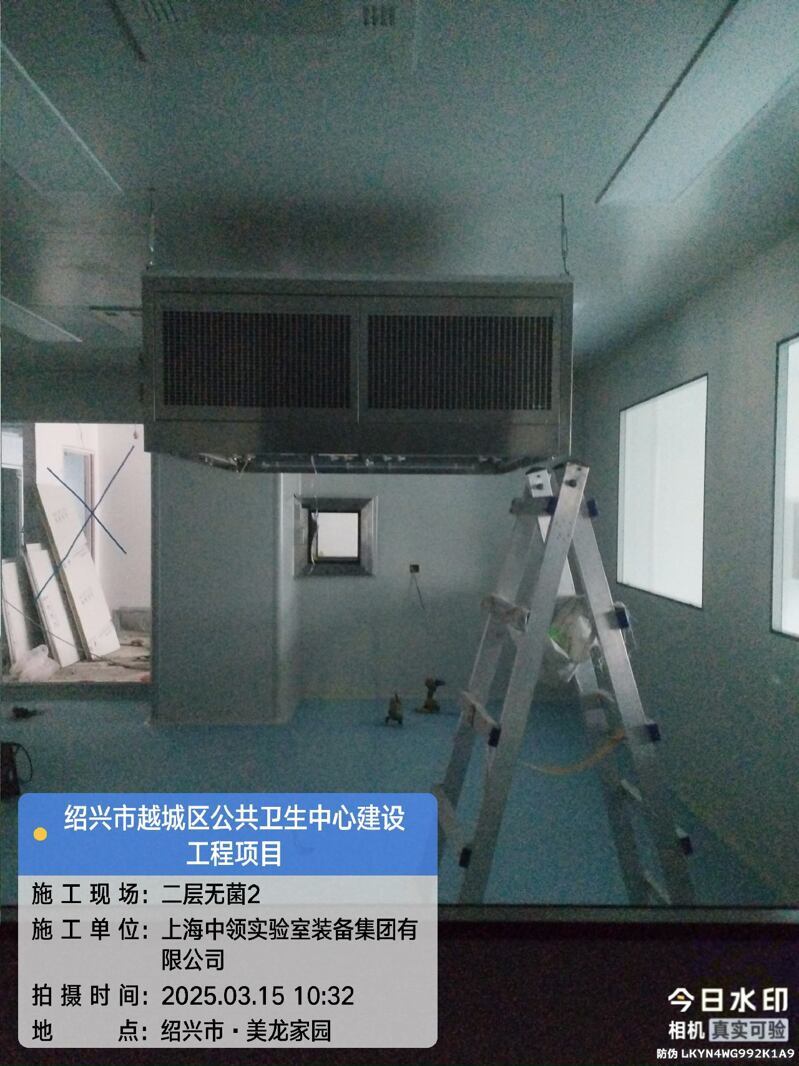

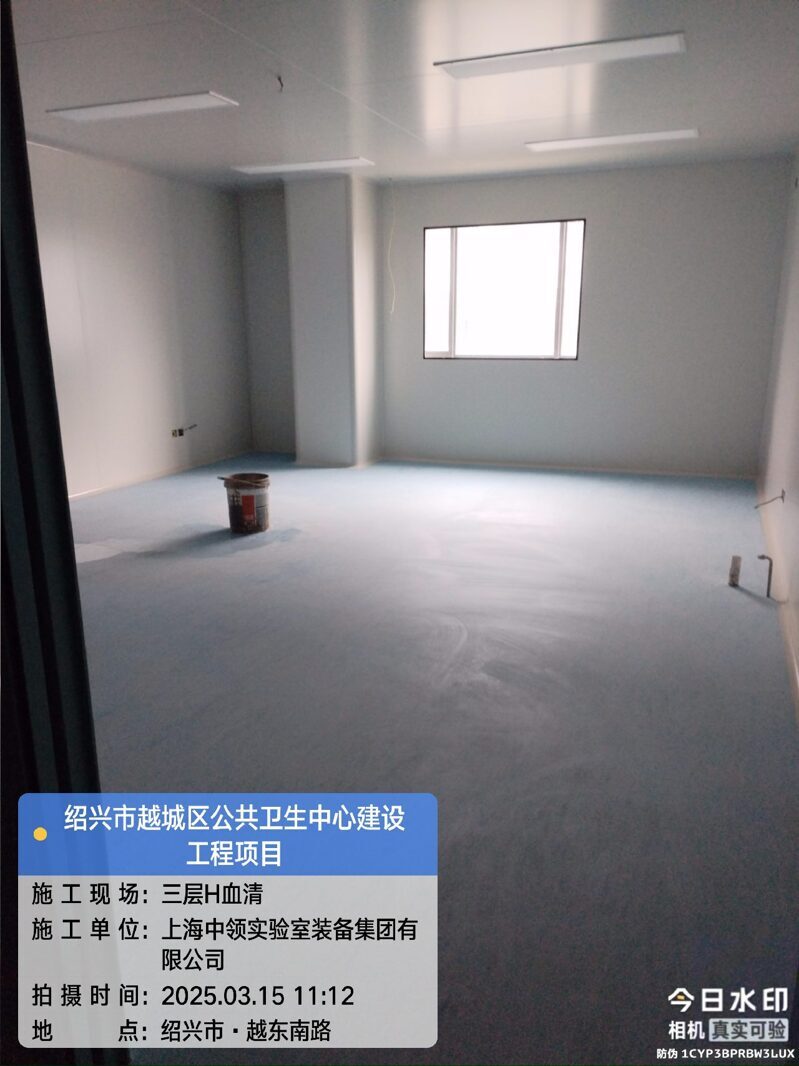

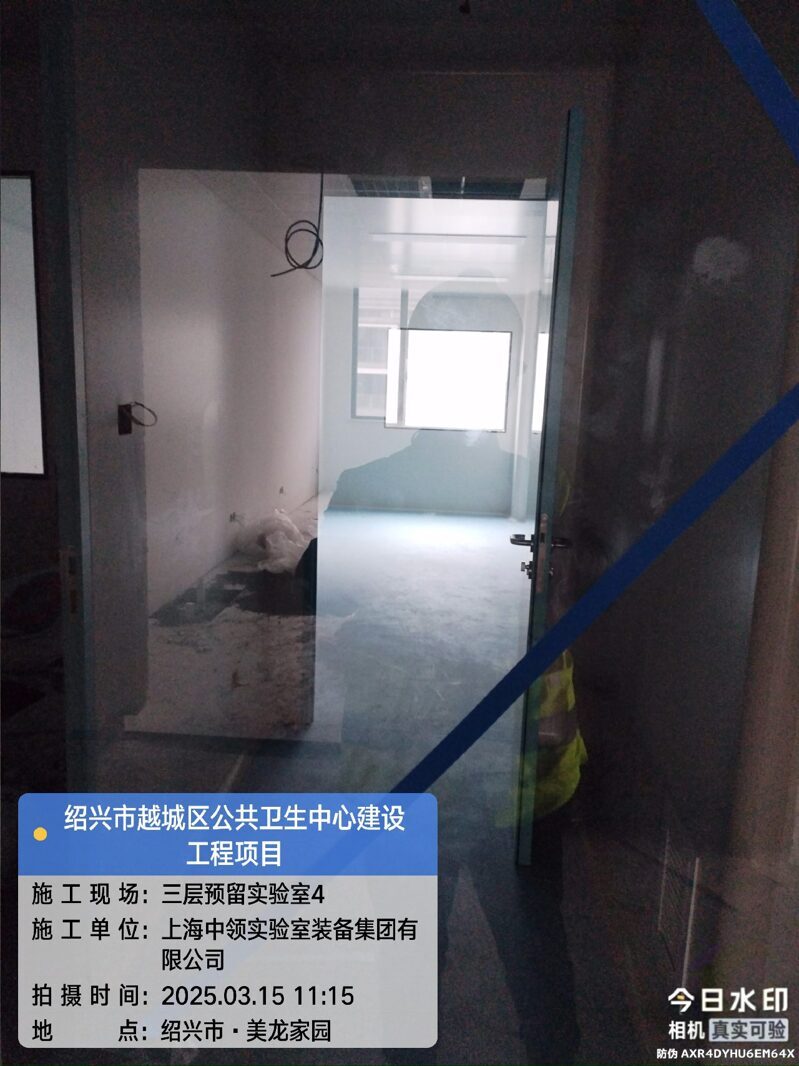

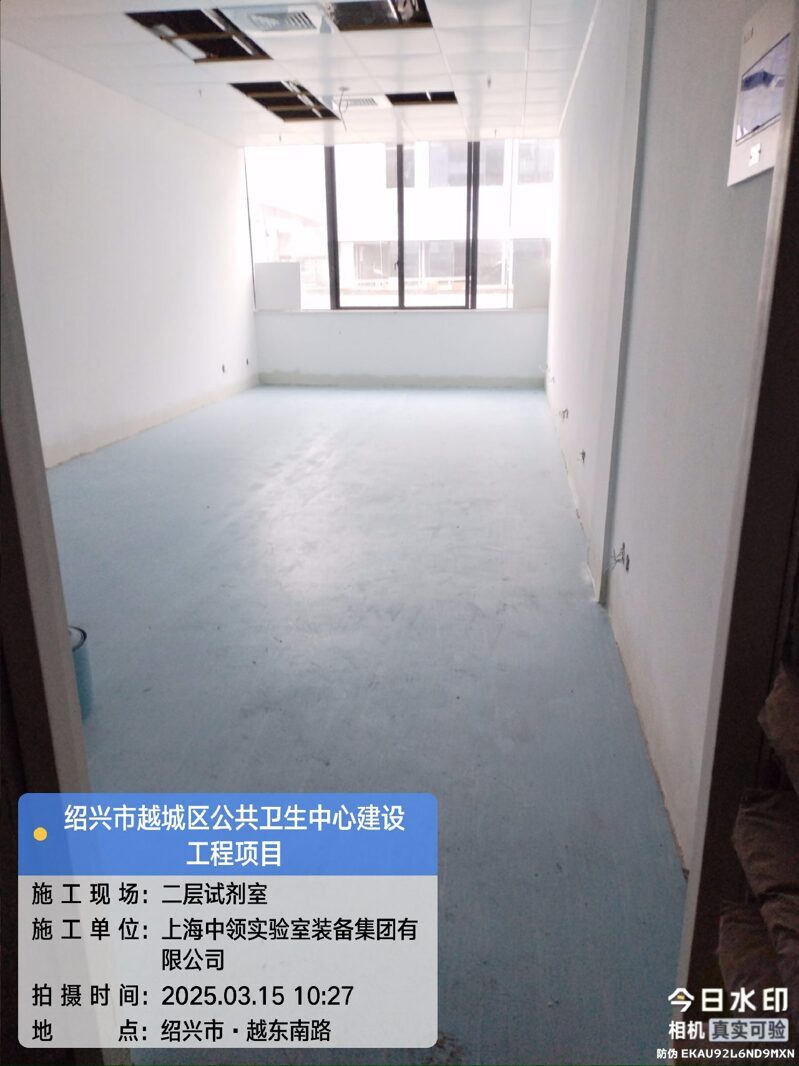

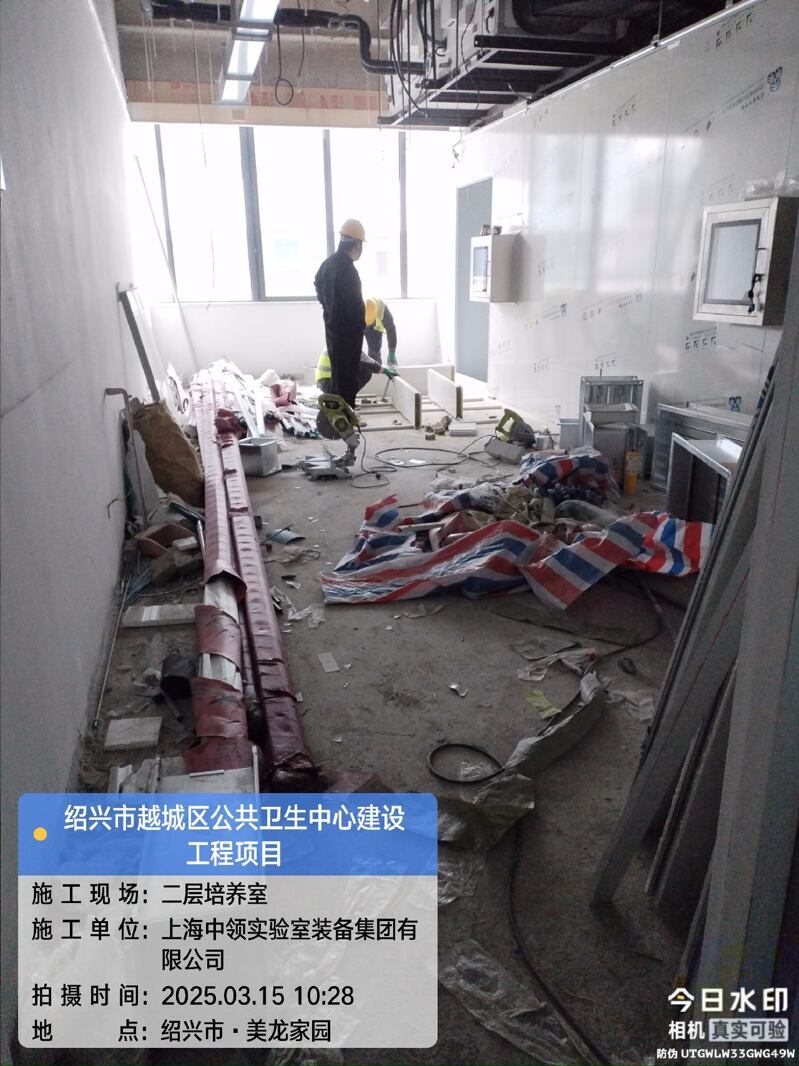

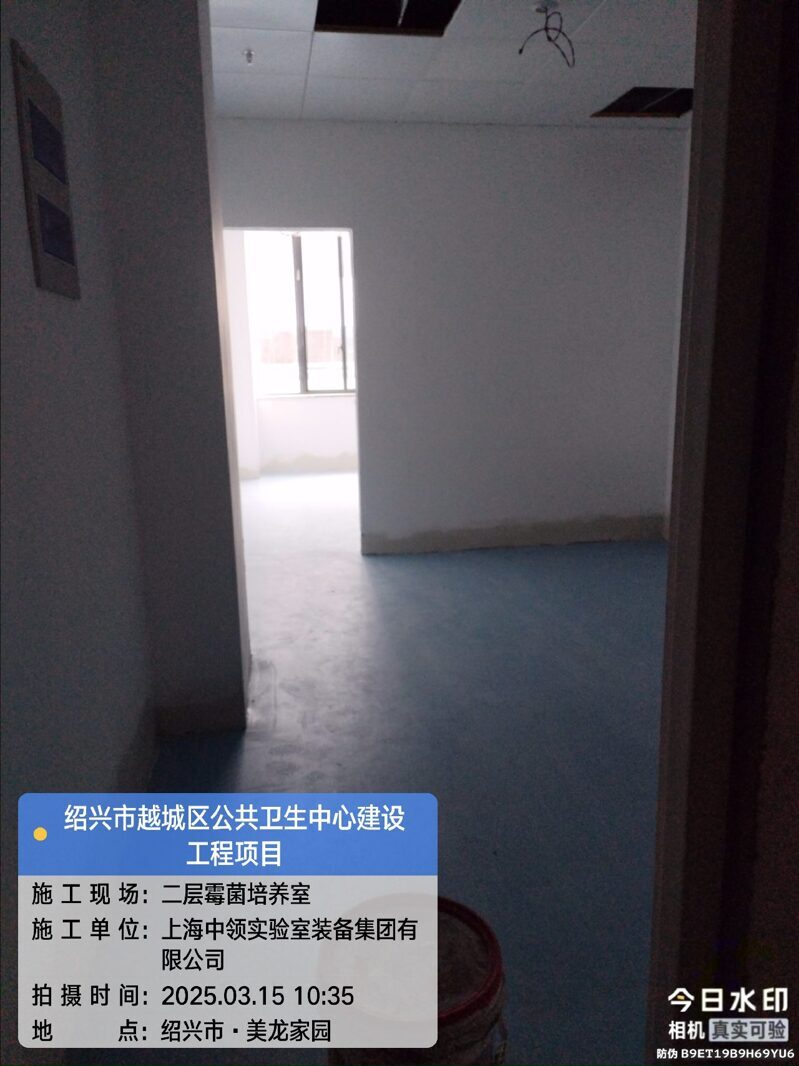

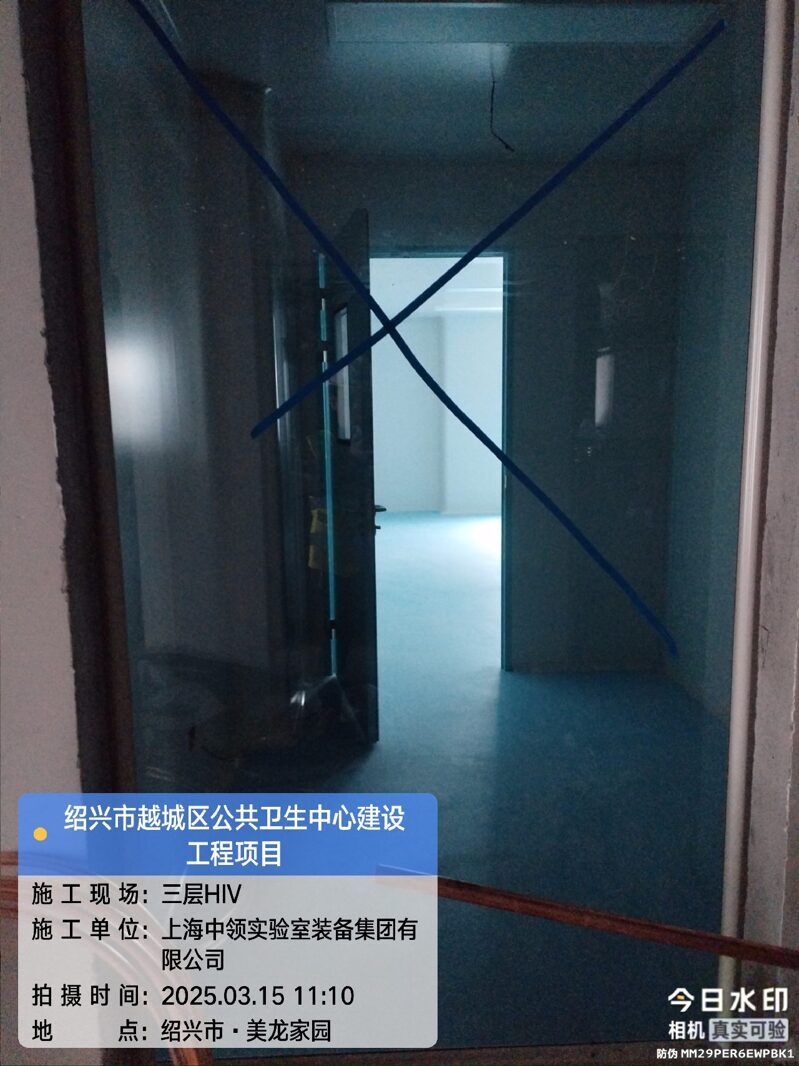

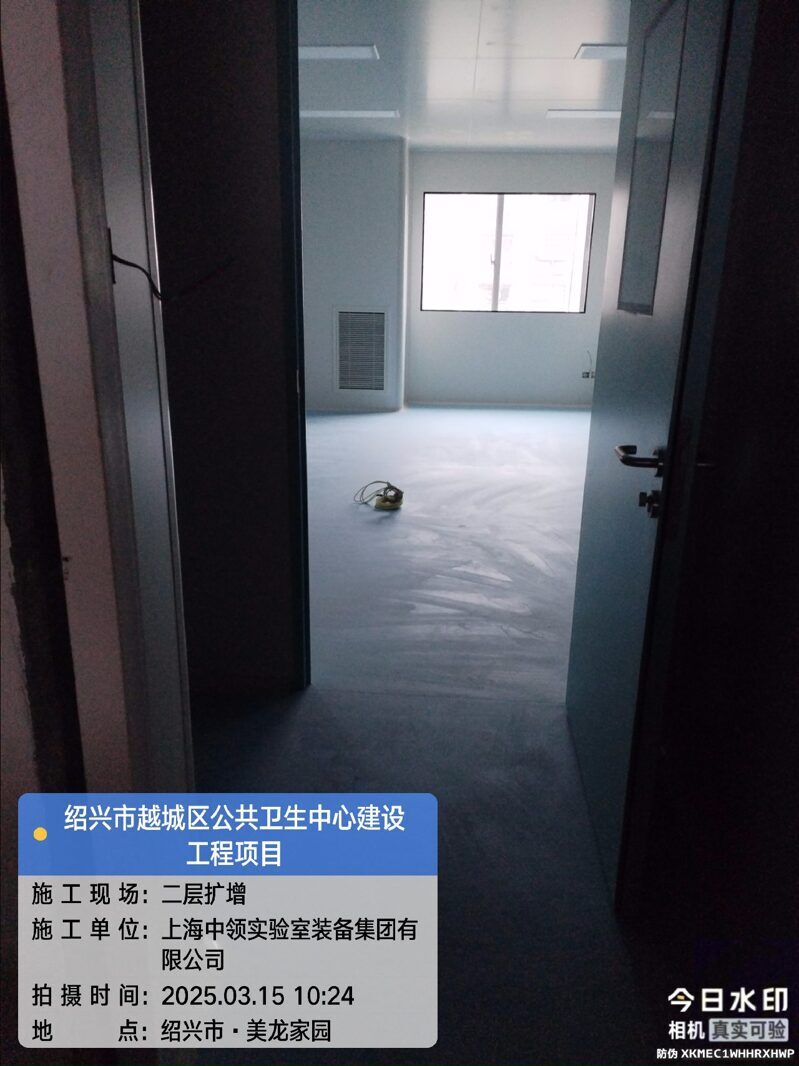

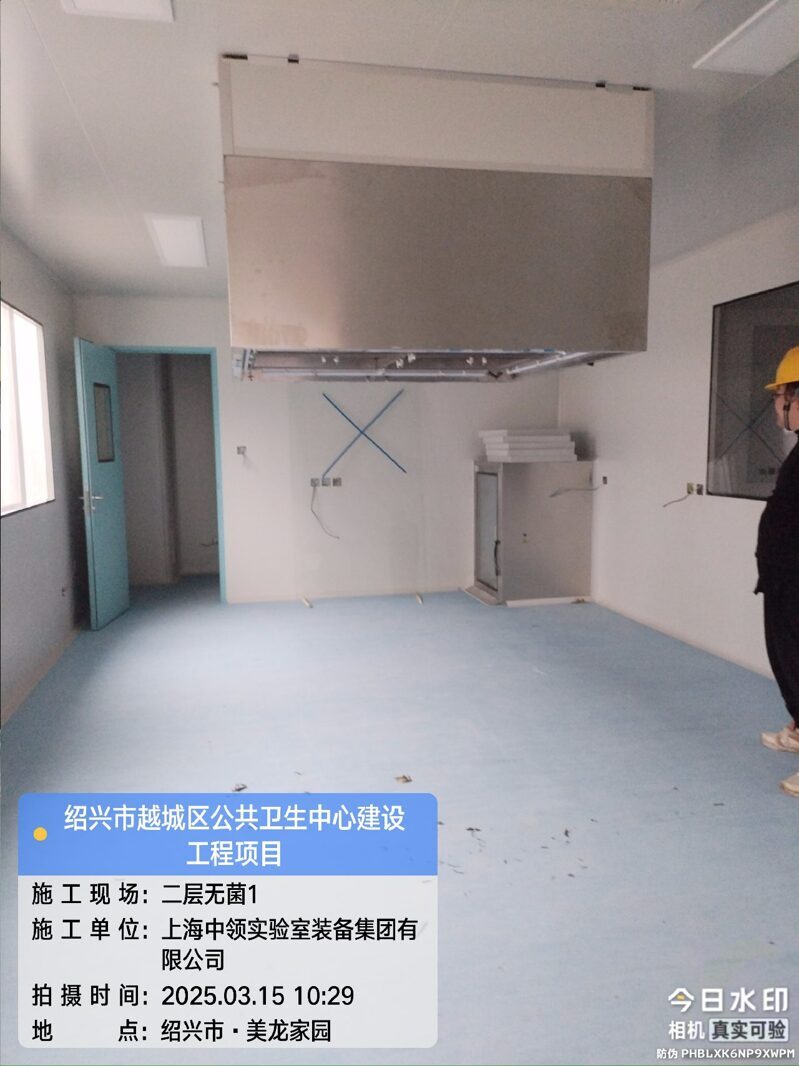

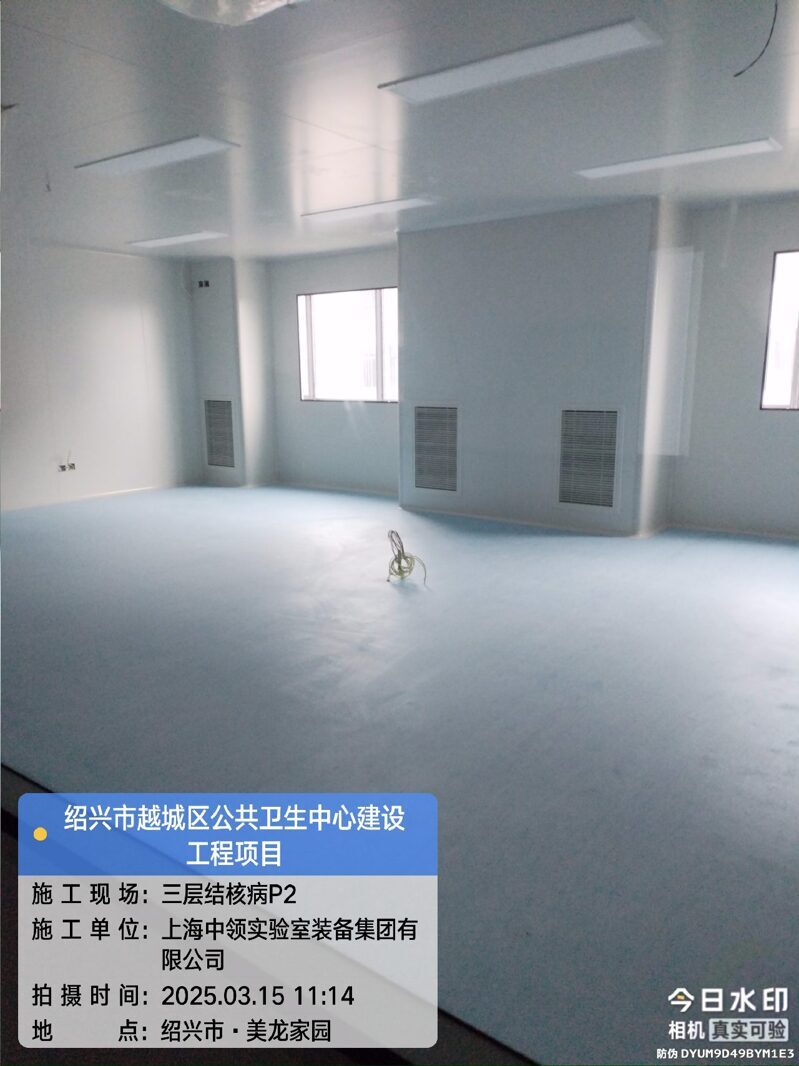

1、工作内容:层流罩安装,三层室内空调铜管安装。
2、现场人数:11人。

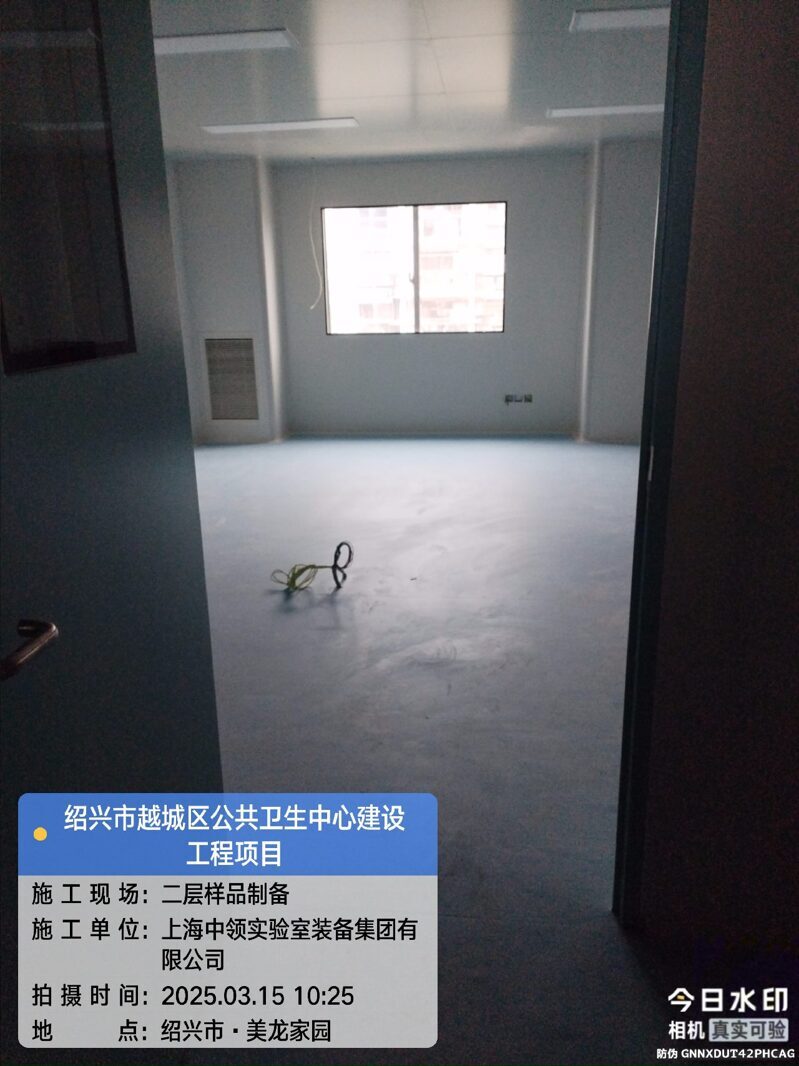

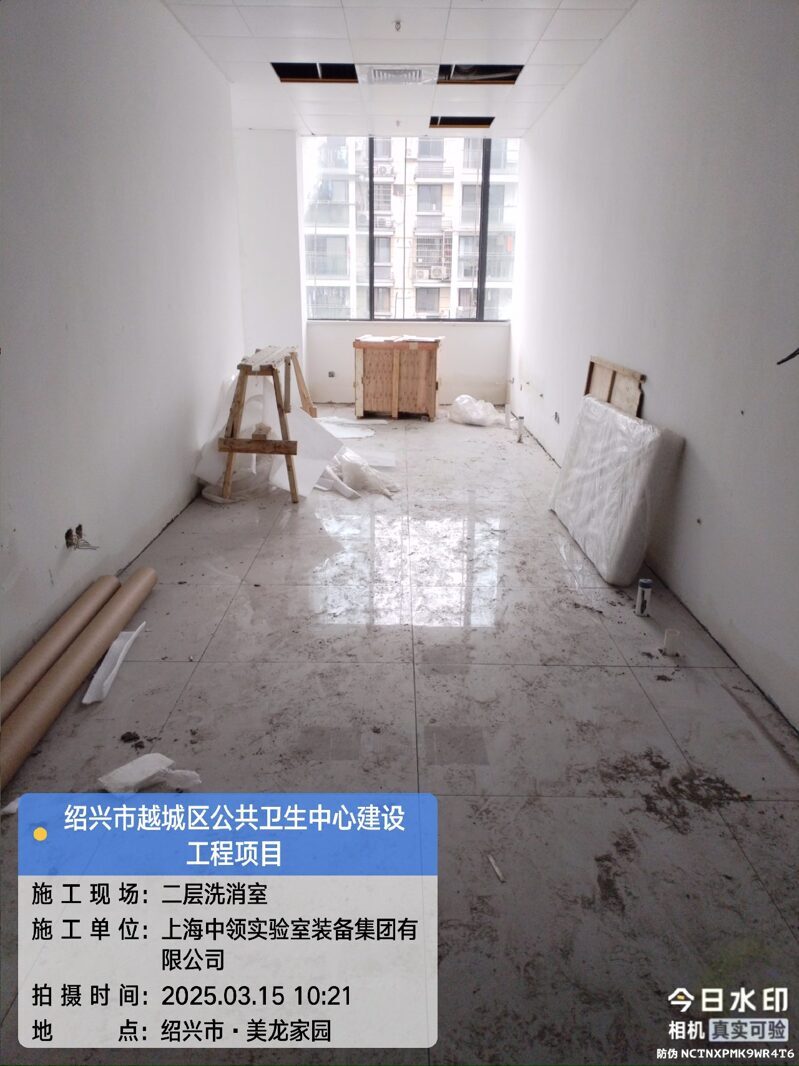

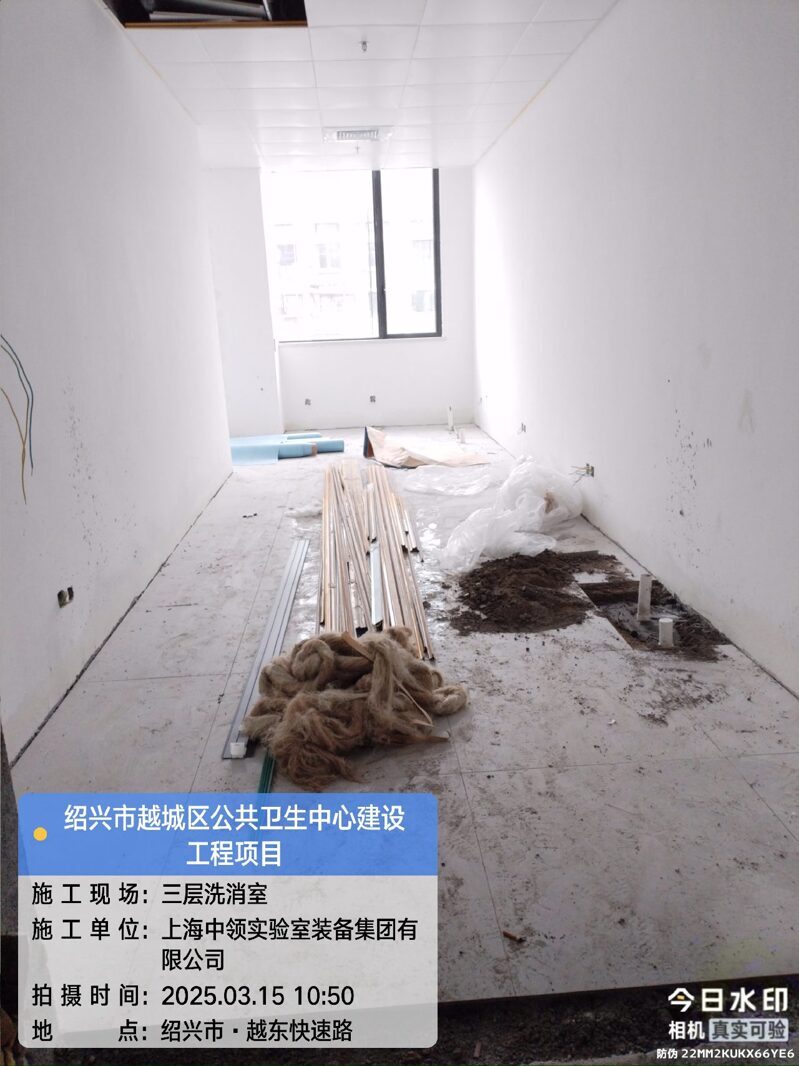

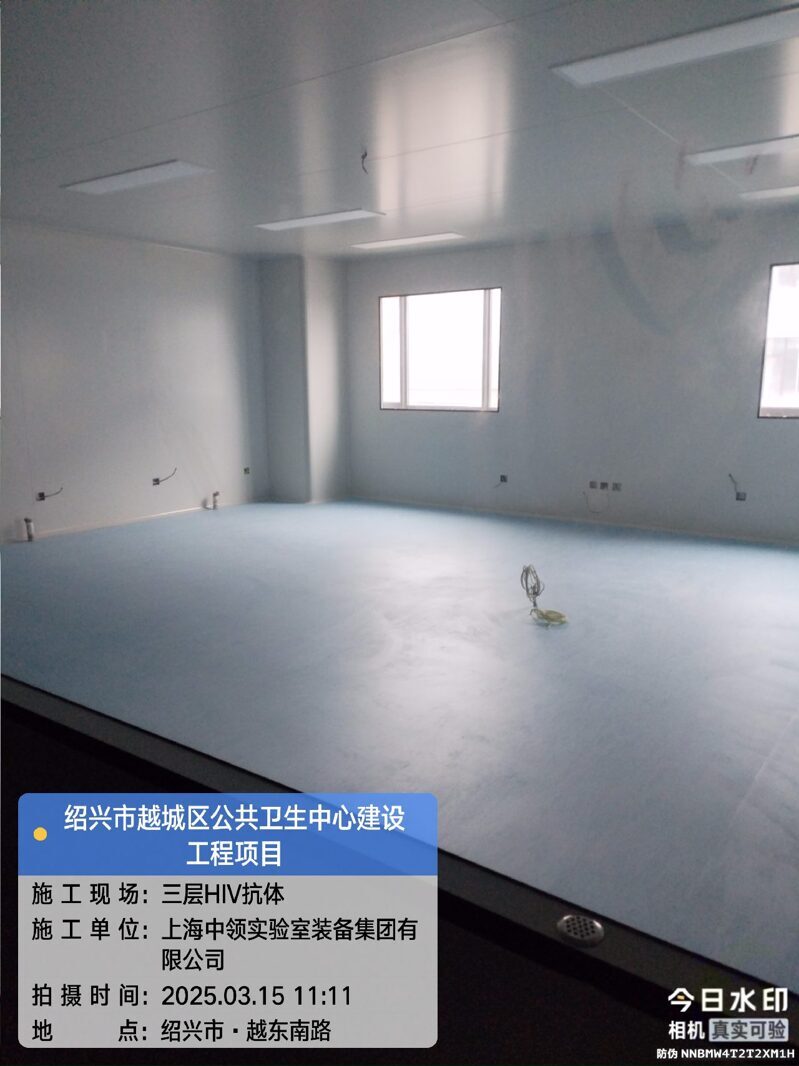

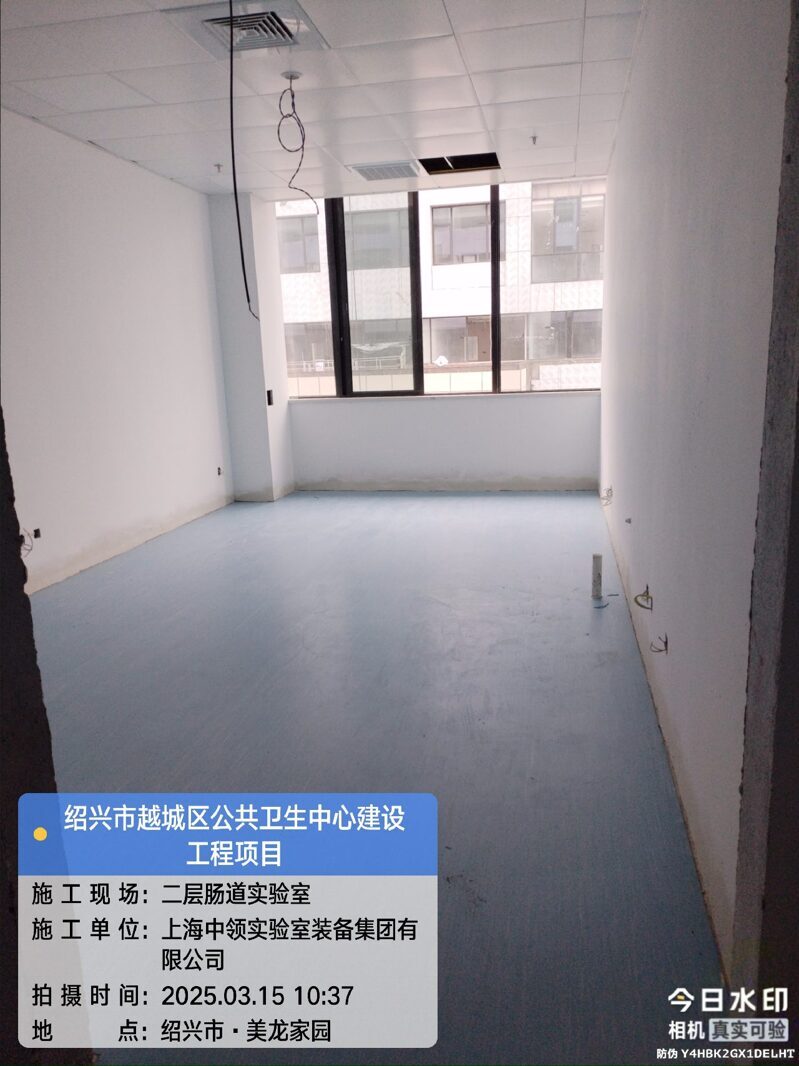

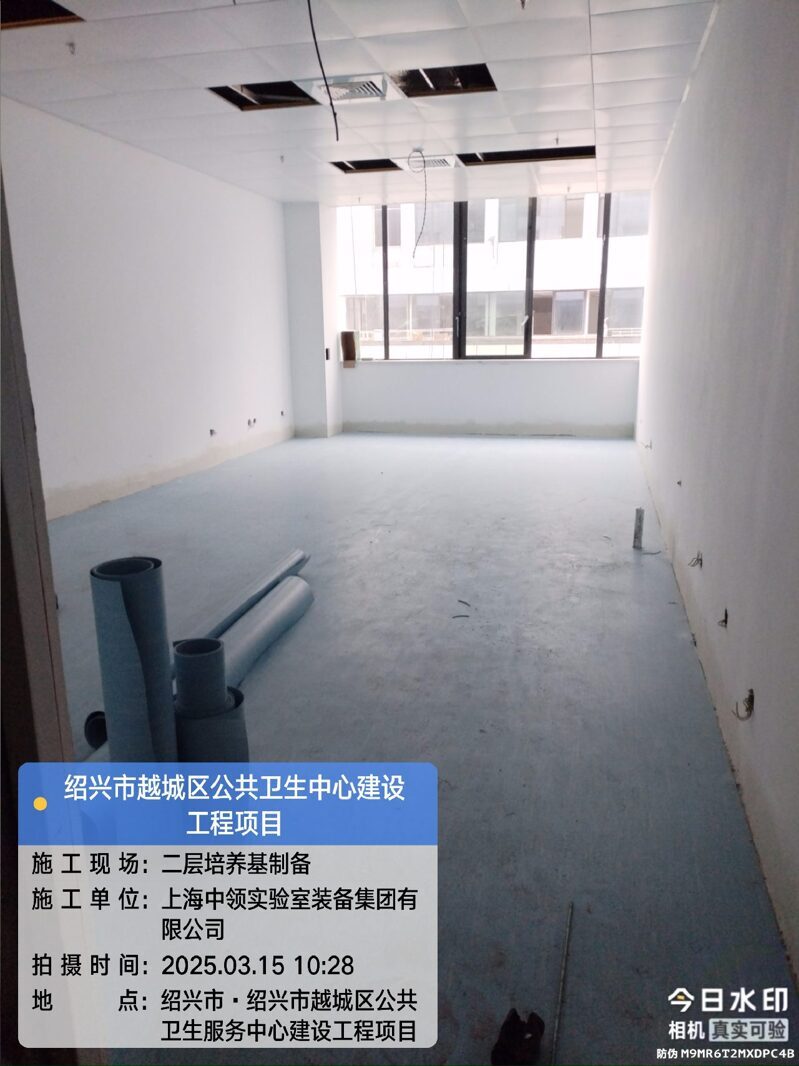

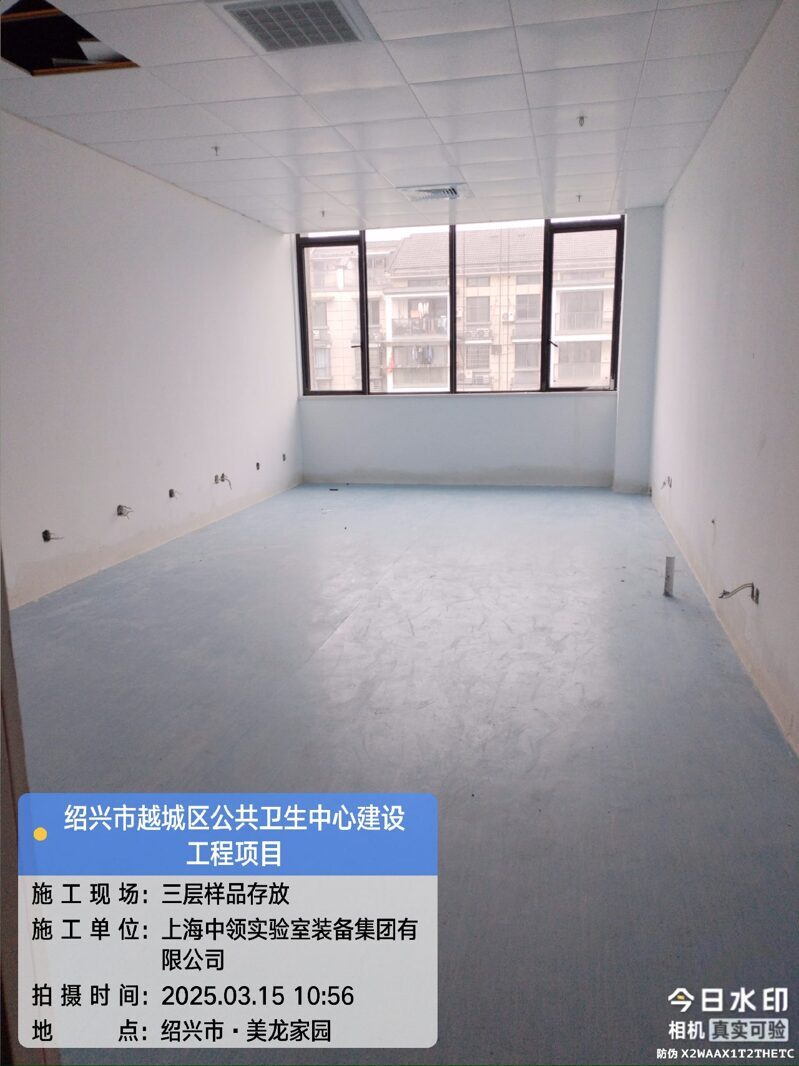

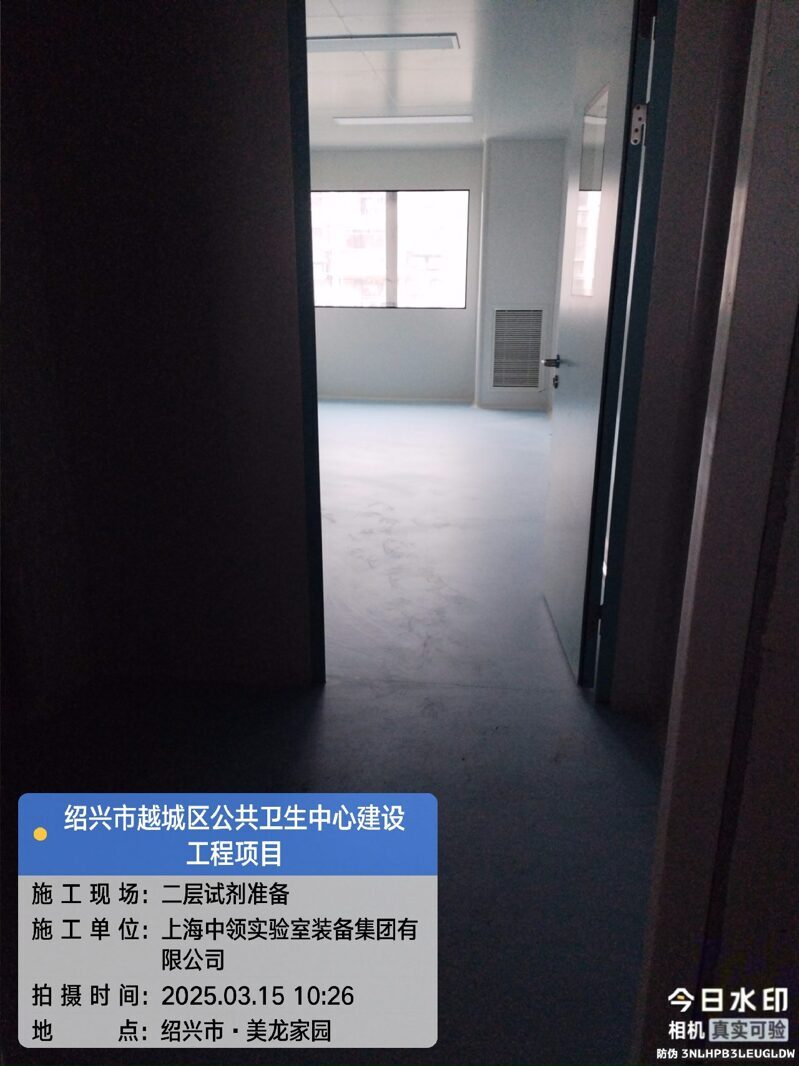

3、完成进度:层流罩安装完成,三层室内空调铜管安装完成。
4、安全日志:无
5、进场材料:机房空调风管保温棉,止回阀。
6、质量日志:无
7、明天计划:室内家具设备发货进场。四层室内铜管安装。少许圆弧收边收尾。房间内清理并用保护膜铺设保护。

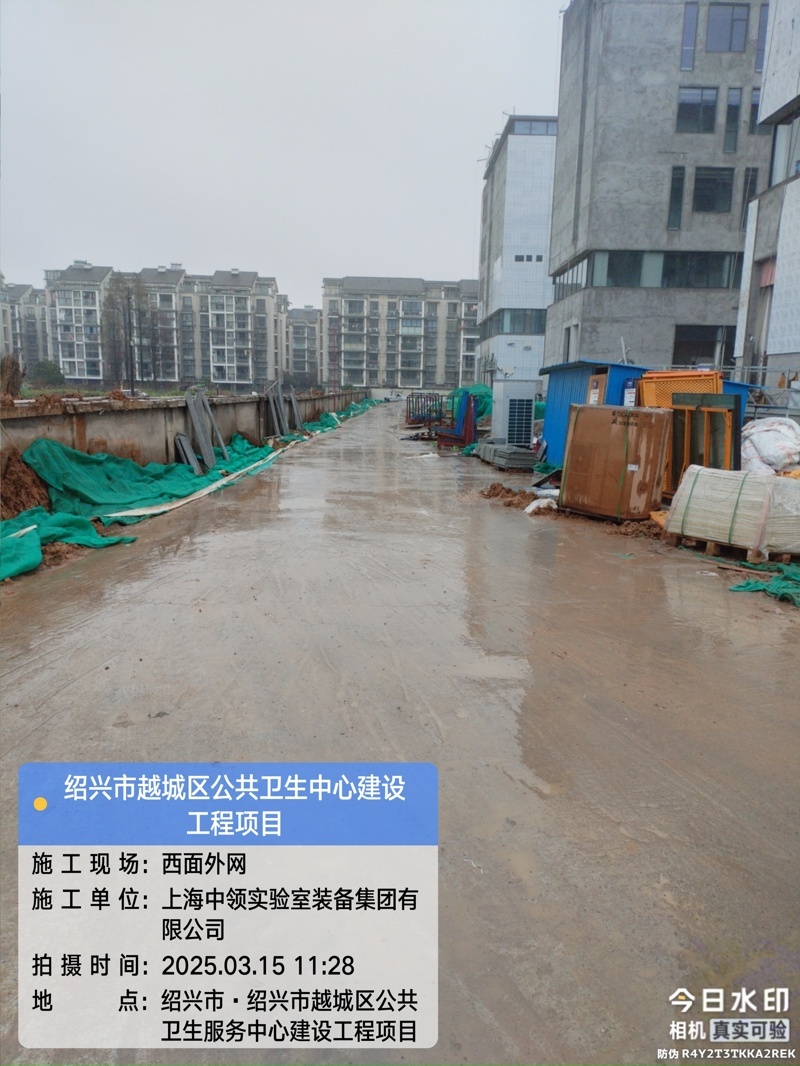

8、春季阴雨天气较多,屋顶管井存在漏雨(雨布覆盖,但仍然有渗漏情况,彩钢板顶部会生锈)提醒总包赶紧封堵。
9、总包在家具设备进场前的施工界面交接与外围运输场地的清理。
![]() | ![]() |
