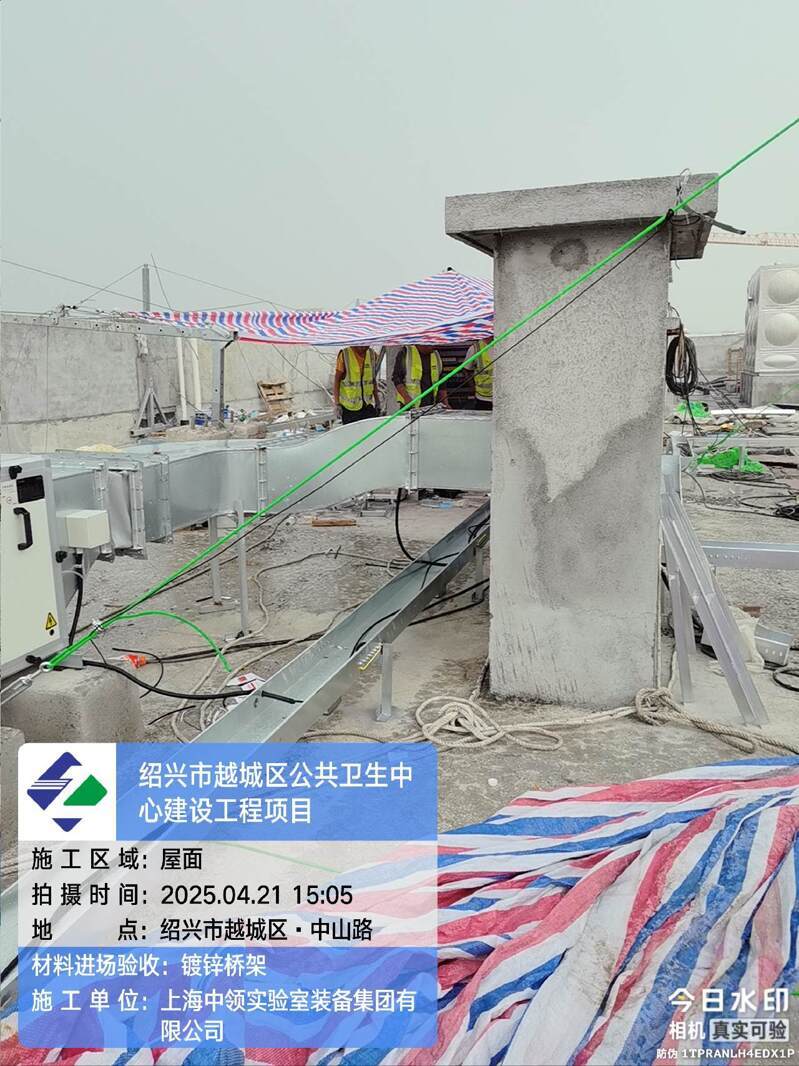

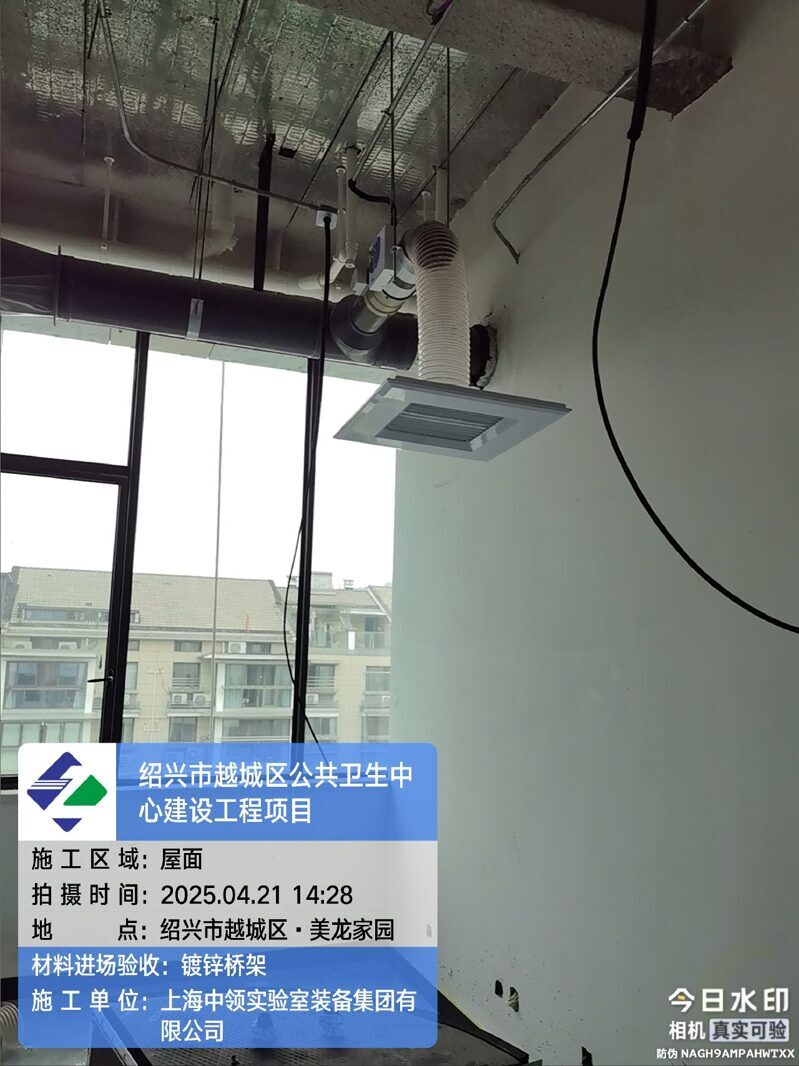

1、工作内容:4、5层家具台面打胶并安装试剂架、屋面桥架安装。屋面自控安装。
2、现场人数:13人。
3、完成进度:4、5层家具台面打胶完成、试剂架安装40米,屋面桥架安装40米。屋面自控安装30%。
4、安全日志:无
5、进场材料:无
6、质量日志:部分排风立管不竖值,已整改。
7、明天计划:家具试剂架安装,水电对接,室内液晶控制面板安装(明天下雨屋面不能施工)
![]() | ![]() |
